Combien de temps prévoir pour la construction d’une piscine enterrée ?

Temps de lecture : 9 min

La construction d’une piscine enterrée nécessite généralement entre 2 et 6 mois au total, incluant les démarches administratives qui peuvent s’étendre sur 3 mois et les travaux proprement dits. Anticiper ces délais réalistes vous permet d’aborder votre projet avec sérénité et d’éviter les désillusions liées aux calendriers trop ambitieux parfois annoncés. La planification minutieuse de chaque étape, du terrassement à l’installation du système de filtration, constitue le fondement de la qualité de votre piscine et de votre satisfaction à long terme. En établissant une relation de confiance avec des piscinistes qualifiés, vous vous assurez la tranquillité d’un chantier maîtrisé, même si prévoir une marge de sécurité de quelques semaines reste toujours judicieux.

Les étapes clés de la construction d’une piscine et leur durée

La durée totale d’un projet de piscine enterrée varie considérablement selon sa complexité et le type de bassin choisi. Une estimation réaliste se situe généralement entre 2 et 6 mois, depuis les premières démarches jusqu’à la mise en eau. Cette période englobe à la fois le temps administratif et le temps de construction proprement dit.

Pour illustrer cette réalité, prenons l’exemple d’une piscine enterrée maçonnée de taille moyenne dans un terrain sans contrainte particulière. Les démarches administratives prendront environ 1 à 3 mois, le terrassement et la structure 2 à 3 semaines, l’installation des équipements techniques 1 semaine, et les finitions 1 à 2 semaines supplémentaires. À cela s’ajoute le temps de séchage entre les différentes phases.

Les démarches administratives : une étape souvent sous-estimée (1-3 mois)

Avant le premier coup de pelle, les formalités administratives constituent une étape incontournable. Selon la taille de votre bassin et les spécificités de votre commune, vous devrez soumettre une déclaration préalable de travaux, voire un permis de construire dans certains cas.

Ces démarches nécessitent un délai d’instruction légal d’un mois minimum, souvent prolongé en période de forte activité. Pour votre sérénité, nous vous recommandons de prévoir jusqu’à trois mois complets pour cette phase préparatoire, incluant l’étude de sol et les éventuelles demandes de compléments d’information.

Du terrassement aux finitions : le calendrier des travaux (2-8 semaines)

La phase de terrassement marque le début concret de votre projet et dure généralement entre 2 et 5 jours selon la nature du sol et l’accessibilité de votre terrain. Cette étape fondamentale conditionne la stabilité future de votre bassin.

Vient ensuite la construction de la structure, qui représente la partie la plus longue du chantier : comptez 2 à 3 semaines pour une piscine en béton (ferraillage, coulage, séchage), contre 1 semaine pour une piscine coque. L’installation du système de filtration, du local technique et des margelles ajoutera encore 1 à 2 semaines. Enfin, les finitions et la mise en eau clôturent le chantier après environ 1 semaine supplémentaire.

Les facteurs qui influencent la durée de votre projet piscine

Plusieurs éléments peuvent significativement allonger ou réduire la durée de construction de votre piscine. La connaissance de ces facteurs vous permettra d’aborder votre projet avec réalisme et d’éviter les déconvenues. Une bonne anticipation reste la clé d’un chantier réussi dans des délais acceptables.

Les professionnels qualifiés sauront vous guider dans cette analyse et vous proposer un calendrier adapté à votre situation spécifique. Ils prendront en compte la configuration de votre terrain, les contraintes saisonnières et les spécificités techniques de votre projet pour établir un planning réaliste.

L’impact des conditions météorologiques et de la saison

La météo joue un rôle déterminant dans le bon déroulement de votre chantier. Les fortes pluies peuvent retarder le terrassement, tandis que le gel peut compromettre certains travaux de maçonnerie. Ces aléas climatiques peuvent facilement ajouter 1 à 3 semaines au calendrier initial.

La saison de construction influence également les délais. La période automne-hiver présente l’avantage d’une meilleure disponibilité des professionnels, mais comporte plus de risques d’intempéries. Le printemps et l’été offrent des conditions climatiques idéales mais correspondent à la haute saison des piscinistes, avec des délais d’intervention souvent plus longs.

L’influence du type de piscine et des matériaux choisis

Le type de bassin que vous choisissez impacte directement la durée des travaux. Une piscine coque en polyester peut être installée en 1 à 2 semaines, tandis qu’une piscine en béton nécessitera 4 à 8 semaines de travaux. Entre ces deux extrêmes, les piscines en blocs à bancher ou en kit offrent des délais intermédiaires.

Les finitions sélectionnées jouent également un rôle important. Un revêtement en carrelage demandera plus de temps qu’un liner PVC, tout comme l’installation de plages en bois exotique par rapport à des margelles standards. Pour chaque choix esthétique, prenez en compte l’impact sur le calendrier global.

Demandez gratuitement votre devis

Pourquoi et comment un chantier de piscine peut prendre du retard

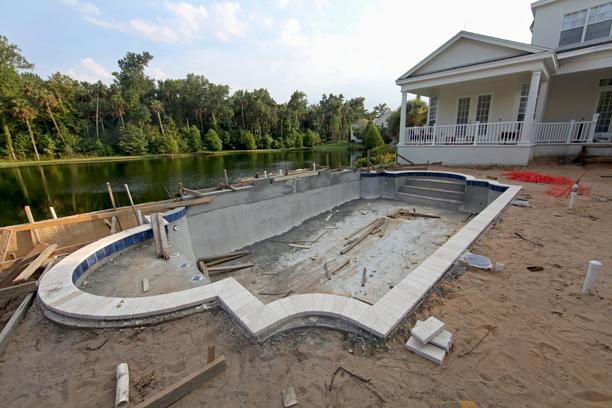

temps prevoir construction piscine enterree

Malgré une planification minutieuse, certains imprévus peuvent venir perturber le calendrier établi. Comprendre ces aléas potentiels vous aidera à les anticiper et à réagir adéquatement lorsqu’ils surviennent. Une communication transparente avec votre pisciniste reste la meilleure façon de gérer ces situations.

Les retards ne sont pas systématiquement synonymes de négligence professionnelle. Certains facteurs extérieurs, comme la découverte d’une nappe phréatique ou d’un sol rocheux, peuvent légitimement rallonger la durée des travaux. L’important est de rester informé des problématiques rencontrées et des solutions proposées.

Les complications techniques les plus fréquentes

Les découvertes pendant le terrassement constituent la première cause de retard. Roches non détectées lors de l’étude de sol, canalisations non répertoriées ou présence d’eau souterraine peuvent nécessiter des interventions supplémentaires, ajoutant parfois plusieurs semaines au chantier.

Les problèmes d’accès au chantier représentent également un défi courant. Un passage étroit peut compliquer l’intervention des engins de terrassement, tandis qu’un terrain en pente nécessitera des précautions particulières. Ces contraintes logistiques peuvent ralentir considérablement l’avancement des travaux si elles n’ont pas été correctement anticipées.

Les délais d’approvisionnement et leurs conséquences

Les ruptures de stock sur certains matériaux ou équipements peuvent survenir, particulièrement en période de forte demande. Cette situation touche fréquemment les liners, les pompes à chaleur ou les systèmes de traitement automatisés, qui peuvent connaître des délais de livraison étendus.

Pour limiter ces risques, privilégiez un pisciniste qui travaille avec plusieurs fournisseurs et qui maintient une communication régulière sur les délais d’approvisionnement. Cette approche vous garantit une meilleure réactivité face aux éventuelles ruptures et permet d’envisager rapidement des solutions alternatives.

5 bonnes pratiques pour un suivi de chantier serein et efficace

Un projet piscine réussi repose en grande partie sur une relation de confiance entre vous et les professionnels qui interviennent. Cette collaboration harmonieuse permet non seulement de respecter les délais prévus, mais aussi de garantir la qualité des travaux réalisés.

Au-delà du choix d’un pisciniste compétent, certaines pratiques vous aideront à vivre sereinement cette période de construction. Ces recommandations vous permettront d’exercer un suivi efficace sans tomber dans le micro-management contre-productif.

Voici les actions les plus importantes à mettre en place pour assurer le bon déroulement de votre chantier :

  • Planifier votre projet plusieurs mois à l’avance, idéalement en basse saison
  • Vérifier la disponibilité de tous les matériaux avant le démarrage des travaux
  • Prévoir une marge de sécurité d’au moins 2 à 3 semaines dans votre calendrier
  • Désigner un interlocuteur unique pour centraliser les échanges
  • Documenter l’avancement des travaux par des photos régulières

Ces pratiques contribueront à fluidifier les échanges et à prévenir les malentendus. Un chantier bien suivi est généralement un chantier qui respecte les délais annoncés.

Établir un planning réaliste avec votre pisciniste

Avant le démarrage des travaux, prenez le temps d’élaborer avec votre pisciniste un planning détaillé. Ce document doit inclure non seulement les grandes étapes du chantier, mais aussi les périodes d’inactivité prévues (temps de séchage, coordination entre corps de métier).

Demandez également que soient identifiées les étapes critiques qui conditionnent la suite du chantier. Cette visibilité vous permettra de mieux comprendre l’enchaînement des travaux et d’anticiper d’éventuels ajustements. Pour votre sérénité, prévoyez systématiquement une marge de 2 à 3 semaines sur la date finale de livraison.

Communiquer efficacement tout au long du projet

Maintenez un dialogue constructif avec votre pisciniste tout au long du projet. Des points d’étape hebdomadaires vous permettront de rester informé de l’avancement des travaux et des éventuelles difficultés rencontrées.

Cette communication régulière vous offre l’opportunité d’exprimer vos préoccupations sans attendre qu’elles ne deviennent problématiques. Elle permet également aux professionnels de vous tenir informé des décisions techniques à prendre en cours de chantier, garantissant ainsi votre satisfaction finale.

Demandez gratuitement votre devis

Partager sur :

Lien copié !

Vous pourriez aussi aimer :

Devis gratuit

Comme Angélique, stabilisez votre carnet de commandes et attirez une nouvelle clientèle !

Je vérifie mon éligibilité
"Grâce à l'outil Plus que pro, nous avons atteint notre objectif qui était d'inverser une tendance de clientèle. Nous avons aussi une continuité régulière sur le planning."
Angélique
